工厂中央空调一般是在车间里安装,涉及到工厂加工以及员工工作内容及上下班等问题,其安全性、专业性以及特殊情况处理等问题都有着极其严格的工艺要求,今天小编结合以往某工厂中央空调安装方案为例,给大家简单介绍下一般工厂中央空调安装流程及步骤。

工厂车间中央空调安装图
工厂车间中央空调安装图



一、 中央空调安装技术措施

1、 设备安装

1.1 主机房设备安装

1.1.1 主机房设置两台螺杆式水冷机组,六台水泵,两台 冷却泵。屋顶设三台冷却塔。

1.1.2 设备在安装时,必须先复核基础尺寸,检查预留洞孔,核实正确后方可进行安装。

1.1.3 设备运往现场后,可直接用吊车吊至基础附近,然后采用专业工具将设备送至基础上,并按规范要求安装减振装置或直接装减振垫板。静止设备、传动设备均由钳工进行找平找正工作。

1.1.4设备安装过程中,应注意设备配管口封闭,以免有脏物进入设备。

1.2 送风设备的安装

1.2.1 风机盘管、空调风柜,新风机均为车间送风设备,应先进行外观检查和临时水电检验,合格后方可安装。

1.2.2 对于风机盘管,新风机等,采用膨胀螺栓加可调节吊杆悬挂在天花板下。并在联接点加设减振垫片。

1.2.3 对于落地式的柜机应检查基础的平整,柜机安装应稳定,并设置20mm厚橡胶防振垫。

1.2.3 送风设备安装应有1%的坡度,以保证凝结水的畅通。

2. 中央空调管道安装

2.1 水系统管道的安装

2.1.1 水管安装前,必须检查设备安装是否符合要求,并清除浮锈、脏物,待达到要求后方可进行安装。

2.1.2 管道安装要求简洁、美观,尽量减少弯头,高点必须设放气装置,低点须设泄水装置。

2.1.3 管道安装须有一定的坡度,特别是冷凝水管,顺坡坡度不小于3/1000。

2.1.4当管径>150mm时,应采用无缝钢管,用焊接链接;当管径<150mm时,采用镀锌钢管,连接方式采用焊接或丝口连接。

2.1.5 管道支架形式及间距应严格按图纸中要求布置。采用封闭式木垫支架,切不可使管道与钢支架直接接触。

2.1.6 管道与设备连接处全部为软连接。

2.1.7 管路上的阀门、软接头等管道附件安装必须经过现场试压合格。

2.1.8 管道穿墙、穿楼板,必须使用比管道大2#或2#以上的套管,且保证同心性,保证以后保温的合理空间。另外,管道与管道之间,管道与建筑物之间必须保证有效的保温距离。

2.1.9 管道安装完毕,必须对管道进行清洗,并进行管道的强度试验及严密性试验。

2.1.10 管道压力试验采用水或压缩空气作介质,强度试验时取最不利点工作压力的1.25倍作试验压力,保持10分种,以压力表不下降,无漏点,及目测管道无变形为合格;严密性试验时,将强度试验压力降至工作压力,保持24小时,压力不超过0.05Mpa,外观检查管子连接处、管件、阀门等均无渗漏现象,为试验合格。

2.1.11 冷凝水管采用PVC管道,试水试漏时,应打开设备的放气装置,让水充满整个PVC管道,持续24小时,以管道无渗漏,设备凝结水盘不承水为合格。

车间中央空调管道安装图
车间中央空调管道安装图

2.2 风系统的安装

2.2.1 风管采用优质镀锌铁皮制作,进行工厂化预制。

2.2.2 风管法兰紧固螺栓的间距不大于150mm,风管及管件的制作应采用咬接或铆接,风管法兰垫片采用5mm厚橡胶板或石棉橡胶板。

2.2.3 风管尺寸大于800mm时,按规范要求进行加固处理。

2.2.4 风管不得有横向拼接缝,尽量减少纵向拼接缝,矩形风管底边宽小于800mm时,其底边不得有纵向拼接缝。

2.2.5 风管板材的拼接采用单咬口,圆形风管的闭合缝采用单咬口,弯管的横向缝采用立咬口,矩形风管转角缝采用转角咬口、联合角咬口或按扣式咬口,上述咬口缝处都必须涂密封胶,贴密封带。

2.2.6 风管内表面必须平整光滑,不得在风管内加骨架及加强筋,以免增加风管的阻力。

2.2.7 金属风管与法兰连接时,风管翻边应平整并紧贴法兰,宽度不应小于7mm,翻边处裂缝及孔洞应涂密封胶。

2.2.8 中效过滤器后的风管法兰铆钉缝处应涂密封胶,涂密封胶前应清除表面的油污及脏物。

2.2.9净化空调系统风管安装清洗后,必须进行漏风试验,测漏风率时,应对所有密封处作全面检查,保持静压1000Pa;洁净度等于或高于1000级的系统,漏风率不应大于1%,洁净度低于1000级的系统,漏风率不应大于2%。

2.2.10 风管上所有阀门应安装在易于操作的地方,防火阀易熔片在系统安装完毕后装入。

2.2.11 风管与设备连接处,必须使用帆布软接头。

3.中央空调系统的防腐保温

3.1 试压、试漏检验合格后,进行防腐保温工作。

3.2 整个系统除镀锌材料外,其它钢管、管架等应严格进行防腐。

3.3 保温不良引起冷凝水“结露”是空调的通病,系统使用保温材料缠紧裹严,避免“漏风”,接头应采用搭接错缝的形式,杜绝有丝毫的空气与管道进行接触。另处,管道使用的隔热材料及风管使用隔热材料粘紧裹严,按照厂方所的技术要求操作。

二、 安装流程与劳动力布置

1、 整个空调安装工程可按如下程序进行施工。

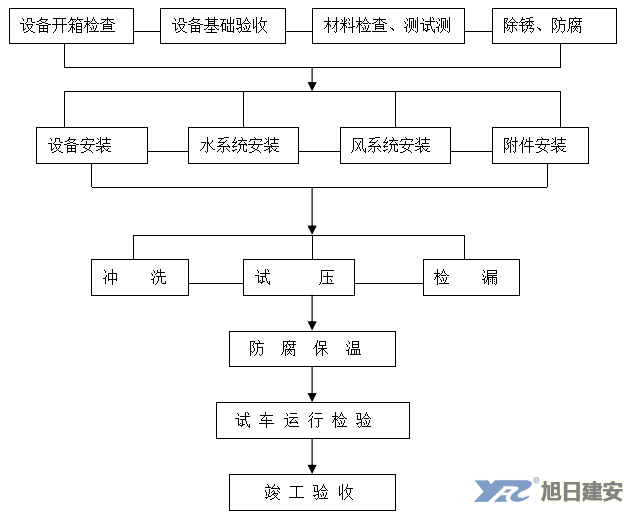

工厂中央空调安装流程
工厂中央空调安装流程及步骤

2、劳动力布置

本工程的施工可成立钳工班(16人)、铆工班(16人)、管工班(16人)、焊工班(8人)、防腐保温班(12人)、综合班(8人)、管理人员(3人),共计79人,要求各工序应合理安排,交叉进行。

三、 质量安装施工措施

施工保证质量,工程技术人员必须做好施工记录,按照我公司取证的ISO9001系列质量体系文件运行工程优良。

施工符合安全规范安全。

四、 工程工期

工程严格遵循施工程序,保证工程质量,合理利用劳动力,交叉作业,加班加点,力争130天完成。

五、安装要点说明

1、选择合适的空调系统

现有中央空调系统主要包括水系统与氟系统。水系统中央空调以水为冷媒,舒适度非常高,能够较好的避免“空调病”,氟系统中央空调的优势在于“高效”,更为节能。中央空调水系统和氟系统各有的优势,企业要根据自身的实际情况进行选择。

2、选择制冷量相匹配的空调

如果空调器制冷量过小的话,室内温度就不能合理降低,舒适度也会欠缺;但是制冷量过大的话,又会造成能源浪费,所以要选择制冷量相匹配的空调。由于车间人员较多,通常情况下,每平方米所需的制冷量为145-175W。具体情况企业可以根据自己工厂车间的面积来计算。

3、正确选定出风口位置

在进行工厂中央空调安装时,要正确选定出风口位置,因为不宜对人体直吹,否则会让员工感觉不舒适,中央空调采用隐形吊顶安装,出风比较温和舒适,已经在一定程度上避免了这个问题,但是还是需要注意不要离人体太近。

4、空调安装公司资质

很多业主在使用工厂车间中央空调时出现问题,大都是由于中央空调安装不规范造成的,所以消费者在安装空调时应选择性强的中央空调安装公司。

工厂中央空调安装认准四川旭日建安,公司2007年成立于四川成都,公司注册资金1800万,是一家集中央空调系统工程、通风防排烟工程建筑智能化工程机电安装工程咨询、设计、销售、安装及售后维保服务于一体的大型综合性工程公司,公司可承接各类型暖通空调工程及通风防排烟工程的设计、施工、以及中央空调维修售后服务,公司经过十余年的不懈开拓和持续壮大,已成为中国西南地区暖通行业专业的品牌服务商。
